Ký kết hợp đồng thiết bị trị giá hơn 1.112 tỷ đồng cho Thủy điện Trị An mở rộng

Dự án Nhà máy Thủy điện Trị An mở rộng khi đi vào vận hành sẽ tăng khả năng huy động công suất cho phụ tải khu vực Miền Nam, đặc biệt là trong các giờ cao điểm; đồng thời góp phần cải thiện chế độ làm việc của hệ thống điện, qua đó góp phần giảm chi phí sản xuất của hệ thống điện Quốc gia…

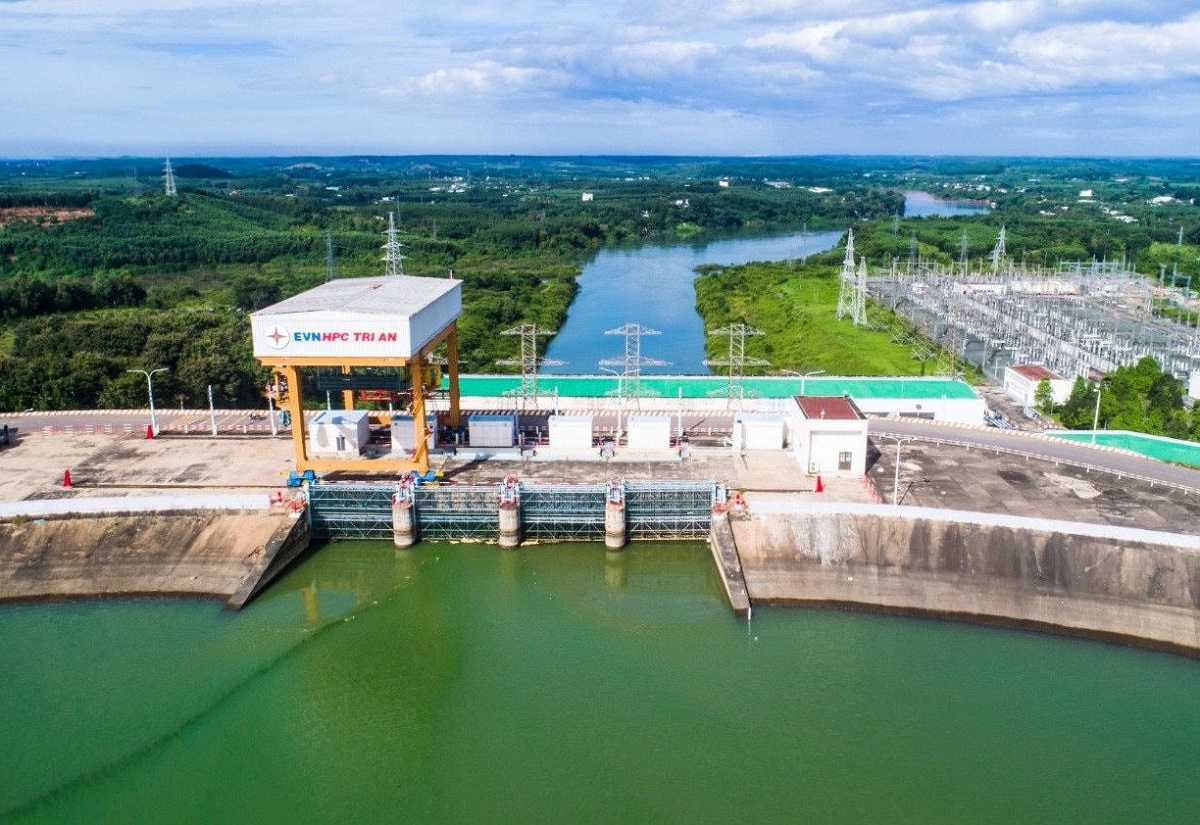

Theo dự kiến, Nhà máy Thủy điện Trị An mở rộng sẽ hoàn thành toàn bộ vào quý 4/2027.
Theo dự kiến, Nhà máy Thủy điện Trị An mở rộng sẽ hoàn thành toàn bộ vào quý 4/2027.

Ngày 29/1/2026 tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Liên danh DEC-ENTEC-TTP, gồm 03 thành viên: Dongfang Electric International Corporation; Công ty cổ phần ENTEC Kỹ thuật Năng lượng; Công ty Cổ phần Kỹ thuật Năng lượng Tâm Thành Phát, đã chính thức ký kết Hợp đồng Gói thầu TB01-TAMR: Cung cấp thiết bị cơ điện - Dự án Nhà máy Thủy điện Trị An mở rộng, tỉnh Đồng Nai.

Gói thầu TB01-TAMR là gói thầu cung cấp thiết bị chính của Dự án với phạm vi công việc bao gồm: Cung cấp, kiểm tra và thử nghiệm tại Nhà máy, vận chuyển và bàn giao thiết bị tại mặt bằng công trường các hệ thống thiết bị chính đồng bộ như sau: Tuabin thủy lực; Máy phát điện; Hệ thống kích từ; Hệ thống điều tốc; Thiết bị cơ khí phụ; Thiết bị điện Nhà máy; Máy biến áp chính;  Thiết bị ngăn đấu nối 220kV và các dịch vụ kỹ thuật.

Gói thầu này được tổ chức lựa chọn nhà thầu theo hình thức đấu thầu quốc tế  rộng rãi (không qua mạng). Nhà thầu đáp ứng năng lực, kinh nghiệm được lựa chọn trúng thầu là Liên danh DEC-ENTEC-TTP với giá hợp đồng là 1.112,899 tỷ VND (bao gồm: 28.479.528 EUR và 220.041.437.000 VND). Thời gian thực hiện gói thầu 26 tháng.

Lễ ký kết Hợp đồng Gói thầu TB01-TAMR.
Lễ ký kết Hợp đồng Gói thầu TB01-TAMR.

Dự án Nhà máy Thủy điện Trị An mở rộng được Thủ tướng Chính phủ phê duyệt trong Quy hoạch Điện 8 Điều chỉnh và được Hội đồng thành viên EVN quyết định đầu tư tại Quyết định số 94/QĐ-HĐTV ngày 28/8/2023, với tổng mức đầu tư 3.965 tỷ đồng. Trong đó, vốn của chủ đầu tư tự thu xếp 30%, vốn vay thương mại 70%. Tiến độ hoàn thành toàn bộ công trình vào quý 4/2027.

Khi đi vào vận hành, Nhà máy Thủy điện Trị An mở rộng sẽ tăng khả năng huy động công suất cho phụ tải khu vực Miền Nam, đặc biệt là trong các giờ cao điểm. Đồng thời góp phần cải thiện chế độ làm việc của Hệ thống điện (tăng nguồn thủy điện và điện năng phủ đỉnh của biểu đồ phụ tải, tăng tính linh hoạt trong vận hành, tăng hệ số tin cậy, an toàn…), qua đó góp phần giảm chi phí sản xuất của hệ thống điện Quốc gia.

Phát biểu tại lễ ký kết, đại diện lãnh đạo EVN cho biết đây là một trong các dự án trọng điểm ngành năng lượng của EVN đã triển khai thi công xây dựng từ năm 2025. Trong quá trình chuẩn bị đầu tư, thực hiện Dự án, EVN đã nhận được sự quan tâm, chỉ đạo sát sao của Chính phủ, Bộ Công Thương, cùng sự hỗ trợ, phối hợp chặt chẽ của UBND tỉnh và các Sở Ban ngành của tỉnh Đồng Nai để xây dựng phương án đạt được kết quả tốt trong việc quản lý tiến độ, chất lượng nhằm bảo đảm tiến độ phát điện nhà máy và hoàn thành toàn bộ công trình vào quý 4/2027.

Dự án Nhà máy thủy điện Trị An mở rộng

Chủ đầu tư: Tập đoàn Điện lực Việt Nam

Đại diện chủ đầu tư quản lý, điều hành dự án: Ban Quản lý dự án Điện 3

Địa điểm xây dựng: Xã Trị An, tỉnh Đồng Nai

Tổng mức đầu tư: 3.965 tỷ đồng

Khởi công dự án: Tháng 6/2025

Phát điện tổ máy số 1 vào quý 3/2027, tổ máy số 2 vào quý 4/2027

Dự kiến hoàn thành toàn bộ công trình quý 4/2027

UOB: GDP quý 1 vượt kỳ vọng, triển vọng 2026 giữ nhịp ổn định

Theo UOB, GDP Việt Nam quý 1/2026 tăng 7,83%, vượt kỳ vọng nhờ động lực từ sản xuất, xây dựng và dịch vụ. Tăng trưởng năm 2026 được dự báo duy trì nhịp ổn định trong bối cảnh ngoại thương và FDI tích cực, trong khi các yếu tố lạm phát, năng lượng và địa chính trị vẫn đang được theo dõi...

[Bài 3] Việt Nam nên làm gì khi Hormuz bất ổn

Căng thẳng kéo dài quanh eo biển Hormuz và việc Mỹ - Iran không đạt đột phá trong đàm phán gần đây cho thấy rủi ro lớn nhất với các nước nhập khẩu năng lượng không chỉ là biến động giá dầu, mà là khả năng bảo đảm nguồn cung trong khủng hoảng. Với Việt Nam, đây là thời điểm cần chuyển từ tư duy “mua rẻ” sang “mua chắc”.

Đảng Cộng sản Việt Nam - Đại hội XIV

Đảng Cộng sản Việt Nam - Đại hội XIV

Với phương châm Đoàn kết - Dân chủ - Kỷ cương - Đột phá - Phát triển, Đại hội đại biểu toàn quốc lần thứ XIV của Đảng xác định tư duy, tầm nhìn, những quyết sách chiến lược để chúng ta vững bước tiến...

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...
