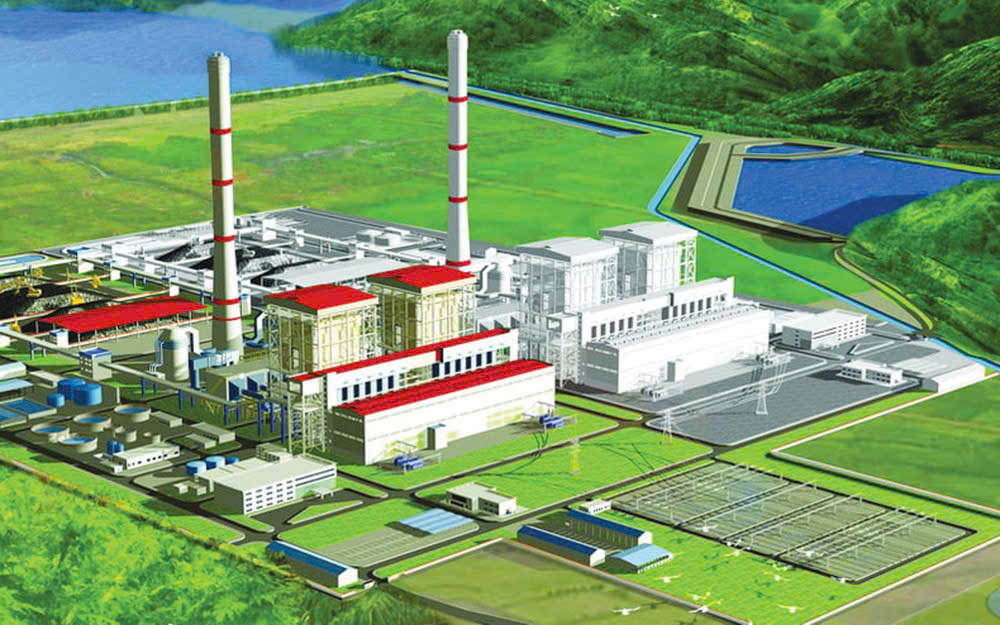

Với công suất 1.500 MW, tổng mức đầu tư hơn 52.490 tỷ đồng, Dự án Nhà máy Nhiệt điện LNG Quảng Trạch II tại Quảng Bình là dự án điện khí hóa lỏng (LNG) quy mô lớn, dự kiến bổ sung khoảng 9 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia.
Năm 2021, Thủ tướng Chính phủ phê duyệt chủ trương đầu tư Nhà máy Nhiệt điện Quảng Trạch II với tổng mức đầu tư sơ bộ 48.156 tỷ đồng, công suất 1.200 MW, sử dụng công nghệ nhiệt điện than. Địa điểm triển khai tại Khu kinh tế Hòn La, thuộc Trung tâm Điện lực Quảng Trạch, tỉnh Quảng Bình.
Sau khi Quy hoạch điện VIII được ban hành, dự án được điều chỉnh theo hướng sử dụng khí tự nhiên hóa lỏng (LNG) thay cho than, phù hợp tinh thần Nghị quyết 55-NQ/TW về định hướng phát triển năng lượng quốc gia. Việc chuyển đổi giúp giảm phát thải, hạn chế tác động môi trường và nâng cao hiệu quả vận hành.
Theo quyết định điều chỉnh, Nhà máy Nhiệt điện LNG Quảng Trạch II có công suất 1.500 MW với 2 tổ máy, mỗi tổ công suất 750 MW, áp dụng công nghệ tua bin khí chu trình hỗn hợp. Tổng mức đầu tư được xác định hơn 52.490 tỷ đồng, trong đó 20% vốn chủ sở hữu và 80% vốn vay thương mại.
Dự án đồng thời xây dựng một bến cảng chuyên dụng tiếp nhận tàu LNG tải trọng 100.000 DWT (sức chứa 218.000 m2 LNG) cùng hệ thống bồn chứa LNG dung tích 250.000 m2, bảo đảm nguồn nhiên liệu ổn định cho vận hành lâu dài.
Ngày 4/10/2024, Tập đoàn Điện lực Việt Nam (EVN) và Tập đoàn Dầu khí Việt Nam (PVN) đã ký biên bản ghi nhớ hợp tác cung cấp LNG cho dự án, giữa Tổng công ty Khí Việt Nam (PV GAS) và EVN. Biên bản nhằm phát huy khả năng hạ tầng LNG Vũng Áng, đồng thời bảo đảm nguồn nhiên liệu phù hợp tiến độ dự án.
Trong năm 2025, Ban Quản lý Dự án Điện 2 (EVNPMB2) – đơn vị đại diện chủ đầu tư – đã triển khai nhiều gói thầu then chốt.
Tháng 1/2025, EVNPMB2 phê duyệt kết quả lựa chọn Liên danh Công ty Cổ phần Tư vấn Xây dựng Điện 1 (PECC1) và Công ty Cổ phần Tư vấn Xây dựng Điện 3 (PECC3) thực hiện Gói thầu số 06: tư vấn khảo sát, lập báo cáo nghiên cứu khả thi, các báo cáo chuyên ngành và báo cáo đánh giá tác động môi trường. Giá trị gói thầu là 41,599 tỷ đồng, thời gian thực hiện 6 tháng.
Ngày 15/9/2025, tại Quảng Bình, EVNPMB2 ký hợp đồng Gói thầu số 07 (TV07-QTII) với liên danh PECC1 - PECC3. Đây là gói thầu tư vấn đấu thầu và hỗ trợ chủ đầu tư quản lý hợp đồng thiết kế, cung cấp thiết bị công nghệ và thi công xây dựng Nhà máy Nhiệt điện LNG Quảng Trạch II. Giá trúng thầu là 192,331 tỷ đồng (giảm 0,8% so với giá dự toán), thời gian thực hiện 85 tháng.
Theo hợp đồng, liên danh PECC1 - PECC3 sẽ lập hồ sơ mời thầu EPC, đánh giá hồ sơ dự thầu, thương thảo và hoàn thiện hợp đồng EPC; đồng thời thẩm tra thiết kế, tư vấn giám sát và hỗ trợ chủ đầu tư quản lý hợp đồng các công việc E, P, C của dự án.
Phát biểu tại lễ ký kết, ông Nguyễn Kim Cương, Tổng giám đốc PECC1 khẳng định: “Với kinh nghiệm đã tích lũy qua nhiều dự án trọng điểm quốc gia, PECC1 cam kết huy động tối đa nguồn lực, phối hợp chặt chẽ với các đối tác để đảm bảo tiến độ, chất lượng và hiệu quả cao nhất cho dự án Nhà máy Nhiệt điện LNG Quảng Trạch II. Đây không chỉ là nhiệm vụ quan trọng của doanh nghiệp mà còn là trách nhiệm trong việc góp phần bảo đảm an ninh năng lượng quốc gia”.
Lãnh đạo EVNPMB2 nhấn mạnh, PECC1 và PECC3 có nhiều kinh nghiệm trong các dự án lớn như Quảng Trạch I, BOT Vũng Áng 2, Duyên Hải 3 hay Vĩnh Tân 4. Sự tham gia của liên danh được kỳ vọng sẽ góp phần bảo đảm tiến độ, chất lượng và hiệu quả đầu tư.
Ngoài hai gói thầu nói trên, EVN và EVNPMB2 đã lựa chọn xong một số gói thầu khác, trong đó có Gói thầu số 03 (TV03-QTII) tư vấn thẩm tra báo cáo nghiên cứu khả thi và Gói thầu số 05 (TV05-QTII) tư vấn lập báo cáo nghiên cứu tiền khả thi điều chỉnh dự án.
Theo kế hoạch, hồ sơ mời thầu Gói EPC của Nhà máy Nhiệt điện LNG Quảng Trạch II sẽ được phát hành trong tháng 9/2025. Chủ đầu tư dự kiến khởi công dự án vào tháng 12/2025, phấn đấu đưa tổ máy số 1 phát điện thương mại vào quý 4/2028, tổ máy số 2 vào quý 1/2029 và hoàn thành toàn bộ vào năm 2030.
Ông Nguyễn Văn Thành, Giám đốc EVNPMB2 cho biết: “Dự án dự kiến khởi công vào quý 4/2025 (tháng 12), phát điện tổ máy 1 vào quý 4/2028, tổ máy 2 vào quý 1/2029 và hoàn thành vào năm 2030. Khi đi vào vận hành, nhà máy sẽ đóng góp khoảng 9 tỷ kWh điện mỗi năm, góp phần bảo đảm chất lượng điện áp và nâng cao độ tin cậy cung cấp điện cho khu vực miền Trung và miền Bắc”.
Nhà máy Nhiệt điện LNG Quảng Trạch II nằm trong danh mục các dự án điện LNG quan trọng, được ưu tiên đầu tư trong Quy hoạch điện VIII. Dự án khi hoàn thành không chỉ bổ sung sản lượng điện lớn cho hệ thống mà còn giúp đa dạng hóa nguồn năng lượng, góp phần bảo đảm an ninh năng lượng quốc gia.
Trong quan hệ buôn bán hàng hóa với nước ngoài, Trung Quốc là thị trường mà Việt Nam nhập khẩu và nhập siêu lớn nhất. Điều này đặt ra nhiều thách thức và cơ hội cho nền kinh tế Việt Nam trong việc cân bằng cán cân thương mại và phát triển bền vững.
Mời quý độc giả đón đọc Tạp chí Kinh tế Việt Nam số 16-2026 phát hành ngày 20/04/2025 với nhiều chuyên mục hấp dẫn...
Trong bối cảnh chuyển đổi số và toàn cầu hóa, các doanh nghiệp đang đối mặt với một loạt thách thức mới, đặc biệt là trong việc quản trị rủi ro pháp lý. Những thay đổi căn bản trong cấu trúc hoạt động đầu tư kinh doanh đã làm gia tăng tính phức tạp của các rủi ro pháp lý, đòi hỏi các doanh nghiệp phải có cách tiếp cận mới để quản trị những rủi ro này ngay từ khâu thiết kế giao dịch…
Nhiều vướng mắc liên quan đến đất đai, giải phóng mặt bằng và thủ tục môi trường đã được TP. Hà Nội trực tiếp đối thoại, làm rõ với doanh nghiệp nhỏ và vừa năm 2026. Các nội dung được làm rõ tập trung vào chuyển nhượng dự án có sử dụng đất, cấp phép môi trường và mở rộng mặt bằng sản xuất…
Honda Việt Nam vừa khép lại năm tài chính vào ngày 31/3/2026 vừa qua với những con số đầy thuyết phục. Việc duy trì thị phần áp đảo không chỉ đến từ doanh số mà còn từ chiến lược thích ứng bền bỉ trước các xu hướng tiêu dùng mới.
Tọa đàm: “Cú sốc” Hormuz: Bài toán an ninh năng lượng cho Việt Nam do Tạp chí Kinh tế Việt Nam/VnEconomy tổ chức và phát livestream trên nền tảng VnEconomy.vn, FanPage VnEconomy vào lúc 09h00 ngày 17/4/2026...
Tọa đàm: “Cú sốc” Hormuz: Bài toán an ninh năng lượng cho Việt Nam do Tạp chí Kinh tế Việt Nam/VnEconomy tổ chức và phát livestream trên nền tảng VnEconomy.vn, FanPage VnEconomy vào lúc 09h00 ngày 17/4/2026...
